工程造价

高云

目录

  • 1 工程造价定额原理
    • 1.1 工程造价概述
      • 1.1.1 工程造价概念与构成
      • 1.1.2 工程造价管理历史、发展、改革
    • 1.2 建筑工程费用计算
      • 1.2.1 建筑工程费用构成
      • 1.2.2 建筑工程费用计算方法
      • 1.2.3 建筑工程费用计算程序
    • 1.3 定额基本原理
      • 1.3.1 定额消耗量原理
      • 1.3.2 定额单价原理
      • 1.3.3 定额换算、补充定额编制、工料分析
    • 1.4 建筑面积计算
      • 1.4.1 建筑面积相关理论
      • 1.4.2 建筑面积计算案例
    • 1.5 作业
    • 1.6 在线测试
  • 2 工程造价定额计量与计价
    • 2.1 土建工程计量与计价
      • 2.1.1 概述
      • 2.1.2 土石方工程量计算与计价
      • 2.1.3 地基处理与边坡支护工程量计算与计价
      • 2.1.4 桩基工程工程量计算与计价
      • 2.1.5 砌筑工程量计算与计价
      • 2.1.6 混凝土工程量计算与计价
      • 2.1.7 钢筋工程量计算与计价
      • 2.1.8 屋面工程量计算与计价
      • 2.1.9 模板工程量计算与计价
      • 2.1.10 脚手架工程量计算与计价
      • 2.1.11 其他单价措施项目计量与计价
    • 2.2 在线测试
      • 2.2.1 测试一
      • 2.2.2 测试二
      • 2.2.3 测试三
    • 2.3 作业
      • 2.3.1 课内实践习题
  • 3 工程造价清单计量与计价
    • 3.1 工程量清单计价简介
      • 3.1.1 清单计价基本概念
      • 3.1.2 清单计价基本原理
      • 3.1.3 清单计价格式
    • 3.2 土建工程工程计量与计价
      • 3.2.1 土石方工程计量与组价
      • 3.2.2 地基处理与边坡支护
      • 3.2.3 桩基工程计量与组价
      • 3.2.4 砌筑工程计量与组价
      • 3.2.5 混凝土工程计量与组价
    • 3.3 在线测试
      • 3.3.1 测试一
      • 3.3.2 测试二
    • 3.4 作业
  • 4 实训项目任务
    • 4.1 任务一
    • 4.2 任务二
    • 4.3 任务三
    • 4.4 任务四
    • 4.5 任务五
    • 4.6 任务六
    • 4.7 任务七
  • 5 教学资料库
    • 5.1 综合图库
    • 5.2 教学视频
    • 5.3 历年造价员考试资料
  • 6 条例规范
    • 6.1 条例规范
在线测试


土方工程作业(章后测试)

班级          姓名          学号          得分

一、单项选择题(16分)

1、某砖基础施工中,施工方案预留工作面为250mm,则该砖基础施工工作面为(     )

A.150mm       B.200mm             C.250mm      D.300mm

2、三类土采用人工开挖,深度1.8m,按《计价定额》放坡最大坡度可取(      )

A.1:0.25       B. 1:0.33            C. 1:0.10     D.直立开挖

3、某三类土天然密实度234m³,按照《土方体积折算》夯实后的体积为(     )

A. 156.78m³     B. 180.18m³           C. 203.58m³   D. 215.28m³

4、采用人工降低地下水位时,《计价定额》中干土与湿土的划分以(     )为准。

A. 原地下水位   B. 降水后的地下水位  C.地下常水位  D. 不确定

5、《计价定额》中,挖掘堆积在一年以内的堆积土或者运余松土,应增加开挖(    )的费用。

A. 一类土       B. 二类土            C. 三类土      D. 四类土

6、《计价定额》规定,土方工程中,对机械挖不倒的地方或使用人工进行修边坡、整平的土方工程量不应超过挖土方(    )的费用。

A. 挖土方总量的10%                  B. 挖土方总量的15%

C. 机械土方量的10%                  D. 机械土方量的15%

7、《计价定额》规定,推土机推土或者铲运机铲土平均厚度小于300mm时,推土机台班乘以系数(    )。

A. 0.73           B. 0.84               C. 1.17         D. 1.25

8、《计价定额》规定,土方工程人工工日采用(    )。

A. 一类工 85元/工日                  B. 二类工 82元/工日

C. 三类工 77元/工日                  D. 三种类别加权平均工日单价

二、计量、取费(20分)

用斗容量0.6 m³的反铲挖掘机挖土并装车,坑上作业,槽坑底宽3m,底长6m,挖土深度1.5m,土壤为二类土,湿度35%,计量、套定额取费。











定额

名称

计量单位

工程量

综合单价

(元)

合价

(元)







三、归纳、简述题(20分)

叙述土方定额算量思路,简述土方工程各定额子目划分的主要依据,并列举各具体包括哪些内容。































四、土方工程定额计量、计价综合运用题(44分)

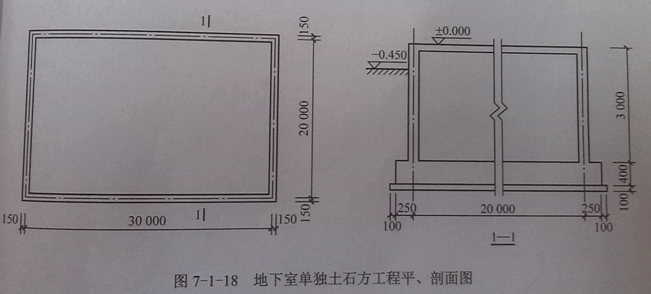

某建筑物地下室单独土方工程如图所示,土壤为三类土,设计室外地面标高为-0.45m,地下水位标高-3.50m,地下室墙外壁做涂料防水层;施工采用斗容量1.0m³反铲挖掘机放坡挖土,坑内作业;坑底人工整平包括修边坡取定坑底以上厚度100mm;所挖土方采用自卸汽车外运1km;回填采用电动夯实机夯填,回填土已堆放在距离场地150m处(堆积期一年以内),采用斗容量为0.5m³反铲挖掘机开挖并装车,自卸汽车运输至取土场地。确定:

(1)列项、列式计算挖土、运土定额工程量,按《计价定额》取费计价;

(2)列项、列式计算回填土定额工程量,按《计价定额》取费计价;

(3)填写该地下室土方工程计价定额计价表格。[依次有挖土、运土、回填土(开挖、运输、夯填)等子目]

















































表2    土方工程计价定额计价

工程名称:某建筑物


序号

定额编号

定额名称

计量单位

工程数量

金额/元

综合单价

合价

1







2













3
























合计
