目录

  • 1 铁路路基施工与维护
    • 1.1 课程标准
      • 1.1.1 高铁路基基础
      • 1.1.2 铁路路基
      • 1.1.3 铁路路基施工与维护
    • 1.2 授课计划
      • 1.2.1 高铁路基基础
      • 1.2.2 铁路路基
      • 1.2.3 铁路路基施工与维护
    • 1.3 当代大学生与时俱进,争当社会主义接班人
  • 2 项目一  路基工程认知
    • 2.1 路基工程认知
    • 2.2 路基横断面的形式和组成认知
    • 2.3 路基横断面识读(一)
    • 2.4 路基横断面识读(二)
    • 2.5 路基构造认知及标准图绘制
    • 2.6 路基过渡段设计
    • 2.7 路基填料
  • 3 铁路路基支挡结构
    • 3.1 路基支挡概述
    • 3.2 重力式挡土墙概述与构造
    • 3.3 重力式挡土墙检算
    • 3.4 轻型挡土墙
  • 4 路基排水及防护设施
    • 4.1 铁路路基地面排水
    • 4.2 铁路路基地下排水
    • 4.3 铁路路基防护
  • 5 铁路路基施工
    • 5.1 铁路路基施工准备
    • 5.2 铁路路基路堤填筑施工
    • 5.3 铁路路基路堑开挖施工
    • 5.4 路基施工压实系数检测
    • 5.5 路基施工地基系数检测
    • 5.6 路基施工动态变形模量检测
  • 6 铁路路基地基处理
    • 6.1 地基处理概述
    • 6.2 铁路路基换填法施工
    • 6.3 铁路路基排水固结施工
    • 6.4 铁路路基碎石法加固地基
    • 6.5 铁路路基粉煤灰碎石桩CFG加固地基
    • 6.6 铁路路基强夯法
  • 7 高速铁路路基
    • 7.1 高速铁路路基认知
    • 7.2 高速铁路路基施工
    • 7.3 高速铁路路基沉降观测
  • 8 当代大学生应具有“大国工匠”精神
    • 8.1 时代呼唤"大国工匠"精神
    • 8.2 如何培养"大国工匠"精神
铁路路基路堤填筑施工

一、视频学习

1、预习视频(路基压实度测定)


2、课件视频


二、ppt课件











三、知识点总结

一、路堤填料的分组及选择

 (一)路堤填料分组

 路堤填料按土石的颗粒组成、颗粒形状、塑性指数、液限等分为岩块、粗粒土和细粒土三大类。按其作为填料的性质及适用性又可分为下列五种:A组—优质填料、B组—良好填料C组—一般填料D组—不宜使用的差质填料E组—严禁使用的劣质填料。

 (二)填料选择

 1、路堤基床表层的填料按下列要求选用:

(1)应优先选用A组填料,其次B组填料,但颗粒粒径不得大于15Cm;(2)当选用B组填料的砂黏土时,在年平均降水量大于500mm地区,其塑性指数不得大于12;

(3)如不得不使用C组填料的细粒上含量大寸:30%的漂石土、碎石土、砾石土和细粒土中的粉土、粉黏土时,在年平均降水量大于500mm地区,其塑性指数不得大于12,液限不得大于32;

(4)对不符合上述要求的填料,应采取土质改良措施;

(5)禁止使用D、E组做基床表层填料。

 2、基床底层的填料可选用A、B、C组,如不得不使用D组填料时,必须采取措施。

3、基床以下部分填料,宜选用A、B、C组填料,在不得不使用D组填料或其他不宜使用的填料时,应采取改良土质,加强压实及做好排水工程和放缓边坡,加固坡面防护等措施。

、路堤填筑方法

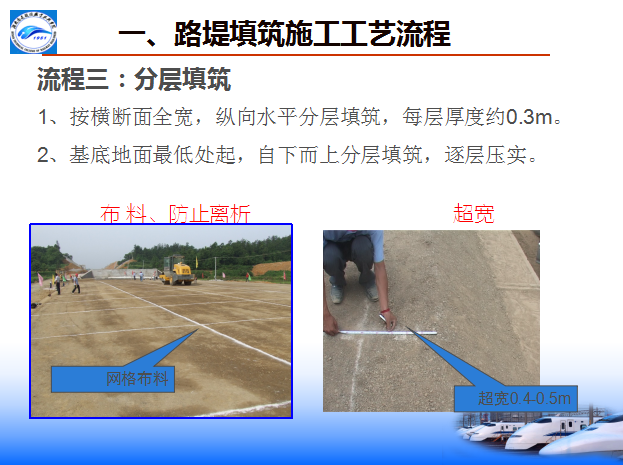

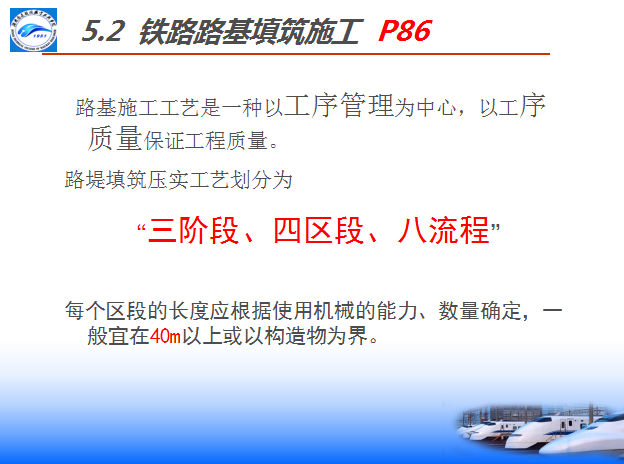

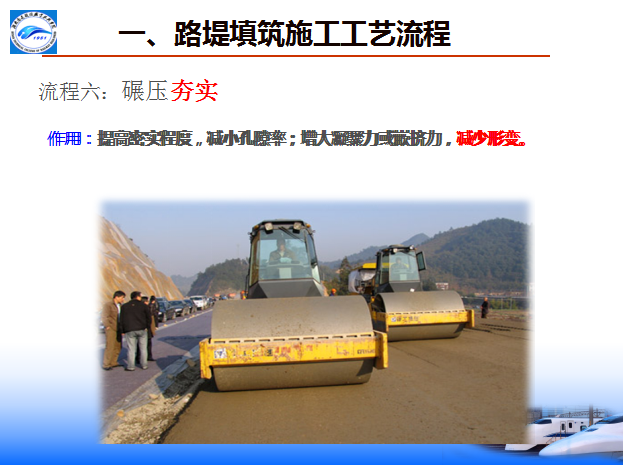

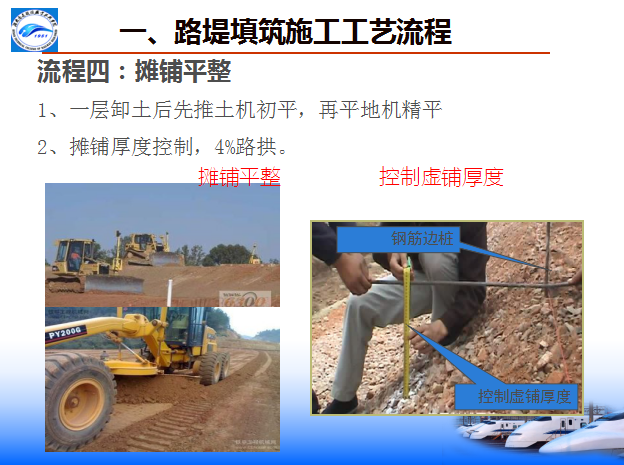

为了保证路堤的施工质量,根据不同情况采用适当的填筑方法。以机械化作业为主,配备足够的挖掘机、装载机、自卸车装运,推土机、平地机整平,羊足碾、振动压路机压实;桥台后、涵背采用压路机及平板震动器压实。为保证施工质量,提高施工效率,加快施工进度,采用“三阶段、四区段、八流程”的作业程序组织施工。

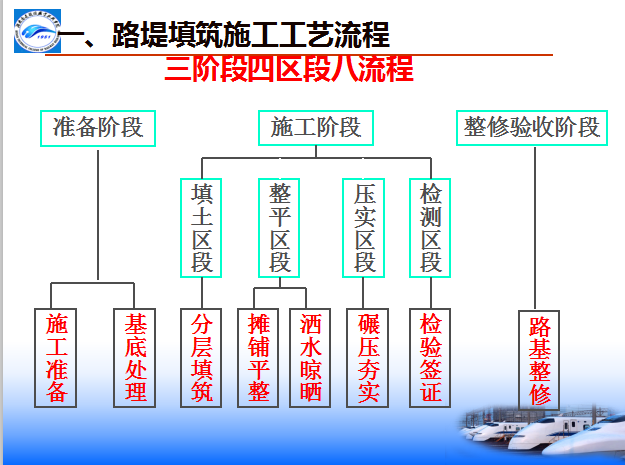

三阶段:准备阶段—施工阶段—竣工验收阶段

四区段:填筑区段—平整区段—碾压区段—检验区段

八流程:施工准备—基底处理—分层填筑—摊铺整平—洒水(晾晒)—碾压夯实—检验签证—路整形(边坡整修)。

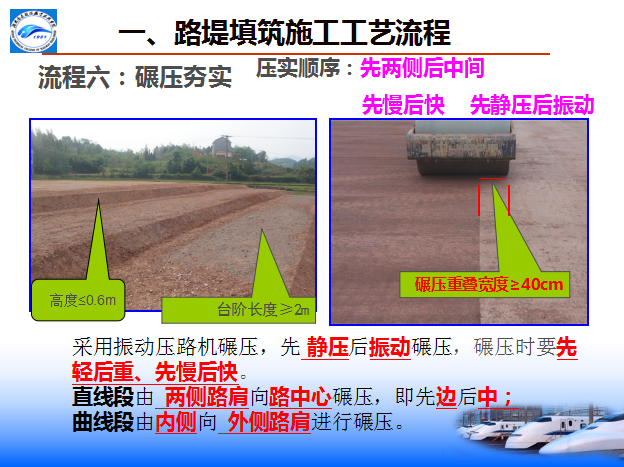

严格按照规范要求,运用科学的检测手段,进行密度、强度及颗粒级配等工程质量标准的检验。尤其是在每层填筑、平整、压实后,及时进行检测,在确定填料质量、填筑厚度、层面纵横向平整均匀度等符合要求后,再测定密实度和地基系数。采用K30荷载板试验法、核子密度仪、灌砂法进行检验。

、路堤地基表层处理

   为了保证路堤的整体稳定,路堤基底本身必须稳固、干燥、粗糙,并具有足够的承载力,防止路堤产生显著的沉落变形;路堤下部不致受水浸而降低其强度,填料与原地面紧密结合,防止路堤沿基底面滑动。

1、地面横坡为1:5一l:2.5时,原地面应挖台阶,台阶宽度应不小于2m。挖台阶应自下而上进行,随开挖、随填筑,以保持台阶梯坎稳定。

2 、土质地基均应碾压后做成不小于2 %的排水坡。

3、 当地基表层为松散土层,其厚度大于0.3m 时,应将松土翻挖、分层回填压实,或采取其他加固措施,压实密度与路堤相应部位的要求相同。
