目录

  • 1 铁路路基施工与维护
    • 1.1 课程标准
      • 1.1.1 高铁路基基础
      • 1.1.2 铁路路基
      • 1.1.3 铁路路基施工与维护
    • 1.2 授课计划
      • 1.2.1 高铁路基基础
      • 1.2.2 铁路路基
      • 1.2.3 铁路路基施工与维护
    • 1.3 当代大学生与时俱进,争当社会主义接班人
  • 2 项目一  路基工程认知
    • 2.1 路基工程认知
    • 2.2 路基横断面的形式和组成认知
    • 2.3 路基横断面识读(一)
    • 2.4 路基横断面识读(二)
    • 2.5 路基构造认知及标准图绘制
    • 2.6 路基过渡段设计
    • 2.7 路基填料
  • 3 铁路路基支挡结构
    • 3.1 路基支挡概述
    • 3.2 重力式挡土墙概述与构造
    • 3.3 重力式挡土墙检算
    • 3.4 轻型挡土墙
  • 4 路基排水及防护设施
    • 4.1 铁路路基地面排水
    • 4.2 铁路路基地下排水
    • 4.3 铁路路基防护
  • 5 铁路路基施工
    • 5.1 铁路路基施工准备
    • 5.2 铁路路基路堤填筑施工
    • 5.3 铁路路基路堑开挖施工
    • 5.4 路基施工压实系数检测
    • 5.5 路基施工地基系数检测
    • 5.6 路基施工动态变形模量检测
  • 6 铁路路基地基处理
    • 6.1 地基处理概述
    • 6.2 铁路路基换填法施工
    • 6.3 铁路路基排水固结施工
    • 6.4 铁路路基碎石法加固地基
    • 6.5 铁路路基粉煤灰碎石桩CFG加固地基
    • 6.6 铁路路基强夯法
  • 7 高速铁路路基
    • 7.1 高速铁路路基认知
    • 7.2 高速铁路路基施工
    • 7.3 高速铁路路基沉降观测
  • 8 当代大学生应具有“大国工匠”精神
    • 8.1 时代呼唤"大国工匠"精神
    • 8.2 如何培养"大国工匠"精神
铁路路基路堑开挖施工

 一、视频学习


二、ppt课件







三、知识点总结

一、路堑开挖方法

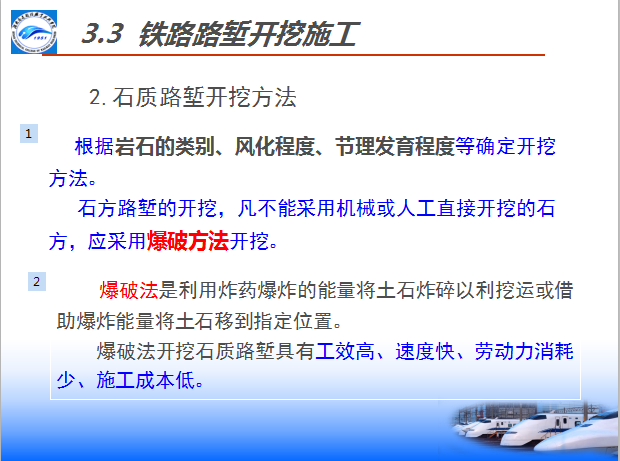

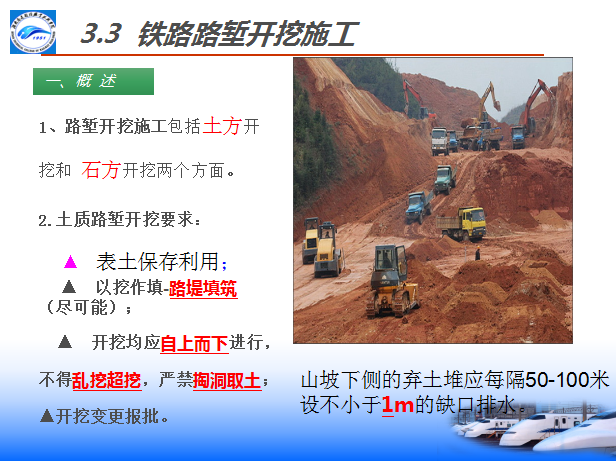

路堑开挖可按地形情况、岩层产状、断面形状、路堑长度及施工季节,并结合土方调配选用下列方式开挖:较深路堑宜分层开挖

(一)纵向拉开分层开挖法

路堑开挖平均深度在10m以上时,沿开挖深度方向,分为上台与下台,上台与下台分别铺设运土小钢轨,待上台阶开挖到一定程度,不影响下台阶工作安全时,再挖下台阶的土。

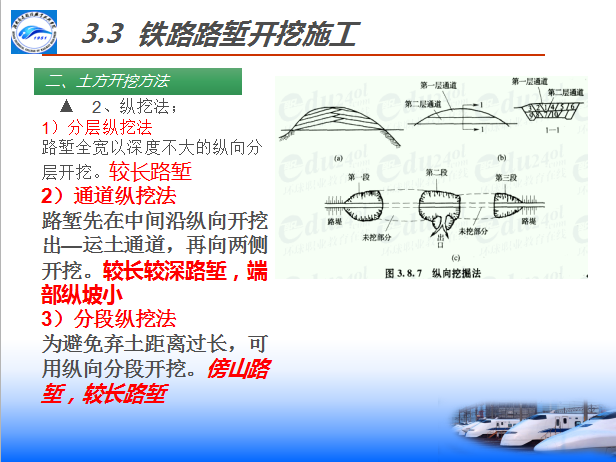

(二)纵向分段开挖法

对于较长路堑,为避免弃土距离过长,可用纵向分段开挖法。当傍山路堑一侧堑壁不厚,可选择一处或几处增设马口出土。路堑较浅时,马口开挖数量不大。路堑较深时,马口开挖数量较大,可分层开挖,分层运输,上层明挖马口,下层暗挖横洞。

 (三)分层拉槽开挖法

深度为15m左右的路堑,可采用分层拉槽开挖法,每5m左右一层。先在中间沿纵向开挖出—条沟槽,作为运土通道,再向两侧开挖,长路堑为了加速施工进度,可在路堑中部开挖一个横向马口。

(四)全断面横挖法

从路堑的一端或两端,按路堑横断面的全部高度和宽度,逐渐地向前开挖,挖出的土石,一般向端头运送。这种开挖方法,工作面小,仅适用于开挖较短的路堑。当开挖线路上坡一端时,要采取临时排水措施,以免积水。

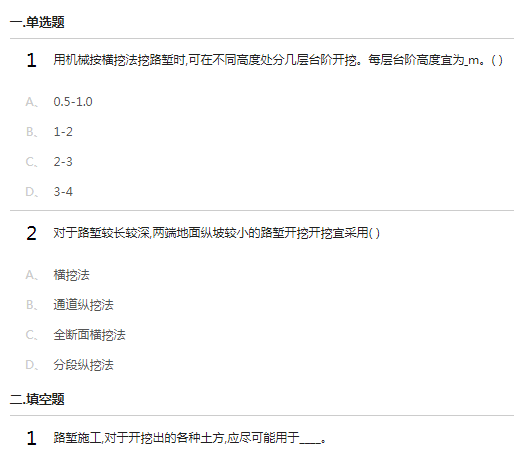

二、路堑开挖注意事项

    1、在施工前,应先做好堑顶排水设施。开挖时,要经常保持开挖底面有一定的排水坡度,对排水和运土都有利。

    2、路堑基床施工时的注意事项:

    (1)路堑基床施工,应于开挖接近堑底时,鉴别核对土石,然后按基床设计断面测量放样,开挖修整;或按设计采取压实、换填、改良土质、排水、封闭等措施。

(2)路堑路基面应平顺,肩棱整齐,路拱坡面合理;爆破局部缺损的路肩应以浆砌片石修补平整。

3)施工允许偏差  宽度:线路中线至两侧路肩边缘的宽度+5,0 。  平整度:每1OOm 量10 次(2.5m尺),土质路基面均不大于15mm ,石质路基面均不大于5Omm 。
